2024年11月1日、11月2日,兔巴哥置地總經理聶立平、總工程師劉云忠?guī)ш?,工程管理部、安全管理部、項目部、品牌部等相關部門責任人全程參與,分別到兔巴哥旗下沂源悅府、臨淄熙悅大廈、禧悅學府、朗悅府、海棠悅府、瓏悅等項目進行了檢查。
各項目整體進展順利,對檢查中發現的問題,檢查組均已做出整改要求。
沂源悅府項目:質量問題排查與進度規劃

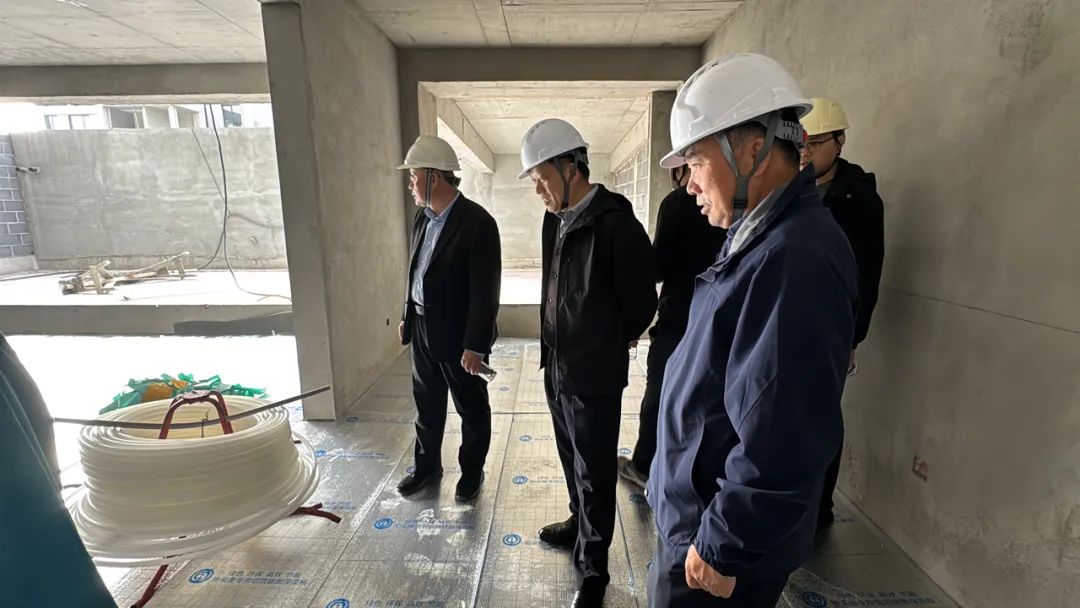

11 月 1日上午,檢查組到沂源悅府項目進行檢查。
檢查組指出:個別樓座室內墻面石膏砂漿抹灰存在鋼絲網外露、表面有氣泡的情況,督促施工單位及時進行打磨、處理。
在悅府現場總結會議上,聶總、劉總表示:
進度方面,目前外墻涂飾、室內抹灰及地面正在施工,在溫度未急劇下降前,濕作業工序可以繼續施工,但需避免因趕工導致質量隱患;室內工序根據實際進度確定年度完成節點,為春節后復工創造條件。
質量方面,樓座外墻基層抹灰完成后,面層施工時要特別注意窗口線條處的縫隙處理,可使用砂漿或硅酮膠滿粘密封,避免形成滲漏隱患。
臨淄熙悅大廈項目:質量改進與施工規范強化
11 月 1日下午,檢查組到臨淄熙悅大廈項目進行檢查。
檢查組指出:2#樓10層部分墻面石膏砂漿抹灰表面氣泡、鋼絲網片外露、上下不同工作面接茬部位不平整,督促施工單位及時整改;2#樓裙房1層部分過梁、構造柱混凝土污染砌體墻面,構造柱模板邊緣未采取防漏漿措施,需督促施工單位及時采取混凝土防漏漿措施,避免造成墻面觀感差異。
禧悅學府項目:交房沖刺階段的質量措施與進度調控
11 月 2日上午,檢查組到禧悅學府項目進行檢查。
檢查組指出:個別樓座窗框與防火門密封膠有氣泡、封邊不嚴的問題,后續防火門及玻璃密封膠施工前需確定質量標準及觀感要求,防止出現滲漏隱患;室內陽臺、衛生間等個別水泥砂漿空鼓的墻面,確定維修方案時需考慮修復后的觀感質量。
在禧悅學府現場總結會議上,聶總、劉總表示:
進度方面,當下現場各環節都在有序施工,年底交房是公司的重要任務,目標不能動搖。當前進度問題主要在室外工序,距離交房剩余兩個月,提前考慮各分項驗收鋪排,各分管負責人員要有清晰的進度管理思路,分段制定計劃完成節點。
質量方面,裝飾裝修工序施工階段,對墻面、地面、頂棚及門窗等分項工程,按公司標準要求控制施工質量;交房時要做好衛生清理工作,尤其是邊角不易清理的部位;窗框、門框、玻璃等部位要求施工單位務必清除表面雜質,避免后期室內清潔時產生劃痕。
海棠悅府項目:冬季施工質量維護與問題整改要點
11 月 2日上午,檢查組到海棠悅府項目進行檢查。
檢查組指出:6#樓北側車庫預留鋼筋需進行除銹、保護,避免冬期銹蝕加劇;地下車庫個別柱面線盒開孔尺寸偏位、不方正,且部分柱距之間地坪漆呈現波浪紋,需根據公司交房標準要求進行質量排查,及時督促施工單位整改。
朗悅府項目:項目進度優化與質量高標準落實
11 月 2日下午,檢查組到朗悅府項目進行檢查。
檢查組指出:個別樓座砌體灰縫砂漿污染墻面情況較多,同時部分二次結構過梁混凝土表面蜂窩;地下車庫主體結構混凝土漲模,部分模板拼縫部位錯臺,項目部需督促施工單位及時進行整改,后續需重點控制模板質量,破損較為嚴重的模板禁止使用。
在朗悅府現場總結會議上,劉總表示:
進度方面,目前不同樓座進度各異,部分樓座砌體施工已完成近90%。后續抹灰、車庫主體混凝土施工受氣候影響大,需提前考慮采取相應措施確保進度;根據目前實際進度,安排好年前年后的計劃。
質量方面,室內墻面抹灰的鋼絲網片施工,要嚴格按照新規范、標準要求執行。對于穿墻螺栓孔洞封堵處理,按標準施工規范要求檢查封堵質量。
雨水管施工要與幕墻施工配合,綜合考慮雨水斗、雨水口設置、雙管并排距離,以及對幕墻龍骨和保溫層的影響,確保施工質量;STP保溫體系,需注意材料和系統雙認證,必須符合節能驗收要求。
聶總強調:
項目具有一定特殊性,采用了較多的新材料、新工藝、高標準,對現場管理是考驗,要加強學習提升管理水平,注重施工細節和時間把控。
所有工序須嚴格按照樣板先行的管理思路進行高標準控制。門廳、公共部位、車庫地坪等標準提高的部位,要更加重視,一定要吸取經驗教訓,確保樣板品質符合公司要求后,再大面積施工,且要留出更充分的施工時間。
瓏悅項目:項目收官階段質量與進度協同管理
11 月 2日下午,檢查組到瓏悅項目進行檢查。
檢查組指出:室內地面浮塵較多,第一遍防水完成后表面泛白,需考慮材料及浮塵的影響;室內部分墻面、梁側存在石膏砂漿抹灰表面發花的問題,分戶驗收時重點檢查、記錄,及時督促整改。
在瓏悅現場總結會議上,聶總、劉總表示:
進度方面,現場各工序進入收尾階段,總體進度管理不能放松。室外鋪裝影響規劃核實驗收,提前考慮天氣影響,按照既定目標推進,確保按期交房。
質量方面,室內、公共區域、室外景觀逐漸呈現出交付效果,總體觀感較前期項目提升,收尾工序按照公司交房標準控制施工質量。
項目最后階段,大家在這個項目上奮戰多年,到了收尾階段更要擰成一股繩,做好質量、安全等方面的管理工作,爭取圓滿收官,比前期項目做得更好。后續具備條件的分項驗收及時對接、協調驗收事宜,為最終交房創造有利條件,順利完成瓏悅項目。
最后檢查組特別強調:
進入11月份,氣溫逐步下降并進入冬季施工階段,各項目應重點開展冬季施工專項安全檢查和消防安全檢查,對查出的隱患及時完成整改,確保冬季施工平穩有序?,F(xiàn)階段正進行地暖施工的項目部應重點強化消防管理,地暖施工材料多為可燃物,應對工人進行消防專項教育,現場嚴格控?zé)煵⒃谑┕ぶ须S層攜帶滅火設備。
